توضیحات پروژه
| کارفرما | شرکت آب منطقه ای آذربایجان غربی |
| مشاور | مهندسی مشاور مهاب قدس |
| پیمانکار | شرکت قالا |
| مدت پیمان | ۲۹ ماه |

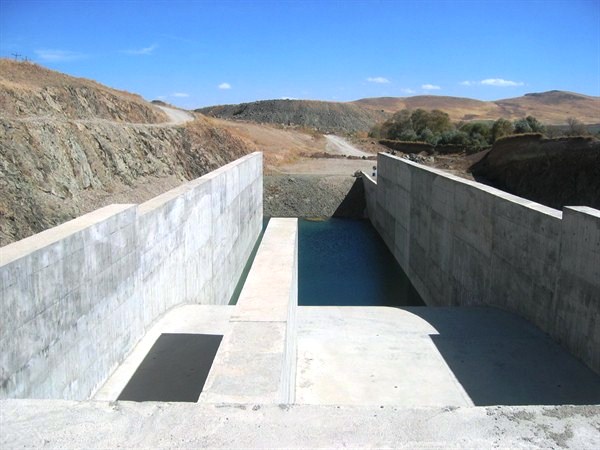

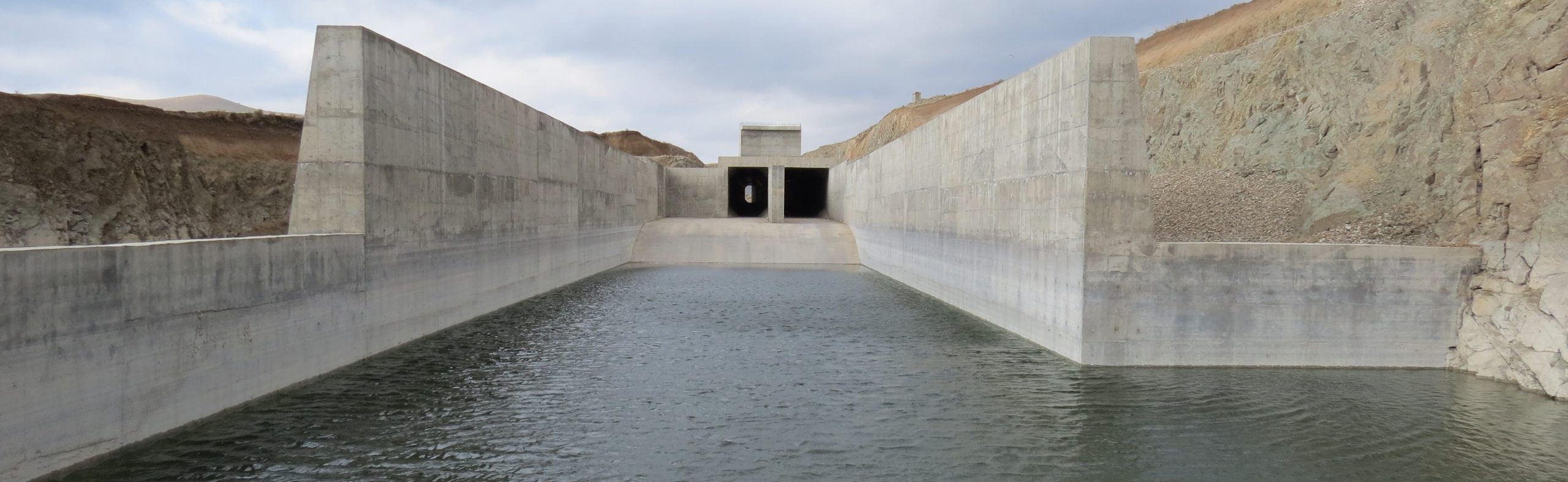

سیستم انحراف آب سد سیمینه رود از دو دهانه کالورت به ابعاد ۵*۴ و ۵*۵ تشکیل شده است که به منظور انحراف آب رودخانه در زمان اجرا و همچنین استفاده از آن در هنگام بهره برداری به عنوان تخلیه کننده تحتانی و آبگیر آبیاری برای تامین آب شرب شهرستان بوکان و نیروگاه برق آبی احداث گردید.

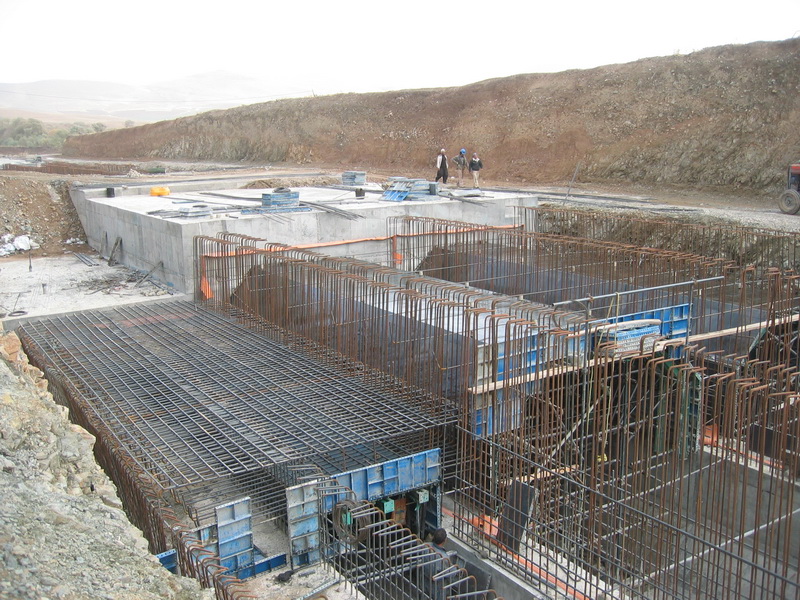

حفاری محل کالورت انحراف، آماده سازی کف و اجرای بتن کالورت، حفاری و آماده سازی محل نیروگاه از مهمترین کارهای انجام یافته این پروژه می باشند.
عملیات بتن ریزی این پروژه در کمتر از یک سال و با حجم متوسط روزانه ۳۰۰ متر مکعب اجرا شده و به اتمام رسیده است.
مشخصت کلی پروژه:
| عملیات خاکی | ۳۷۹ هزار متر مکعب |
| پایدارسازی سطوح | ۲۰۸۰ متر مربع |
| کارهای فولادی | ۱۹۷۴ تن |
| قالب بندی | ۱۸ هزار متر مربع |
| بتن ریزی | ۲۹ هزار متر مکعب |
